Dự án sửa chữa hồ chứa nước Tha La được khởi công vào cuối tháng 12.2023, dự kiến đến cuối tháng 6.2025 cơ bản hoàn thành đi vào vận hành.

Dự án sửa chữa hồ chứa nước Tha La (huyện Tân Châu) được Bộ Nông nghiệp và Phát triển nông thôn phê duyệt với mục tiêu sửa chữa, nâng cấp các hạng mục công trình hồ chứa nước Tha La, bảo đảm cấp nước cho khoảng 3.670 ha đất nông nghiệp, tạo nguồn cấp nước công nghiệp, sinh hoạt khoảng 21.500m3/ngày đêm, tạo nguồn trữ nước các nhu cầu khác.

Dự án được khởi công vào ngày 28.12.2023, theo tiến độ tổng thể phải hoàn thành trong năm 2025. Tuy nhiên, theo tiến độ thực tế triển khai thi công, dự kiến đến cuối tháng 6.2025, dự án cơ bản hoàn thành đi vào vận hành.
Để hoàn thành dự án đúng tiến độ đề ra, những ngày qua các nhà thầu thi công tập trung nhân lực, máy móc để thi công. Riêng đối với hạng mục đập Tha La, về mặt kỹ thuật của khối đất đắp, tiêu chuẩn yêu cầu phải chờ lún theo thời gian. Theo đại diện nhà thầu thi công Tổng công ty xây dựng 40, dự kiến thảm nhựa mặt đập trong quý IV năm 2025.

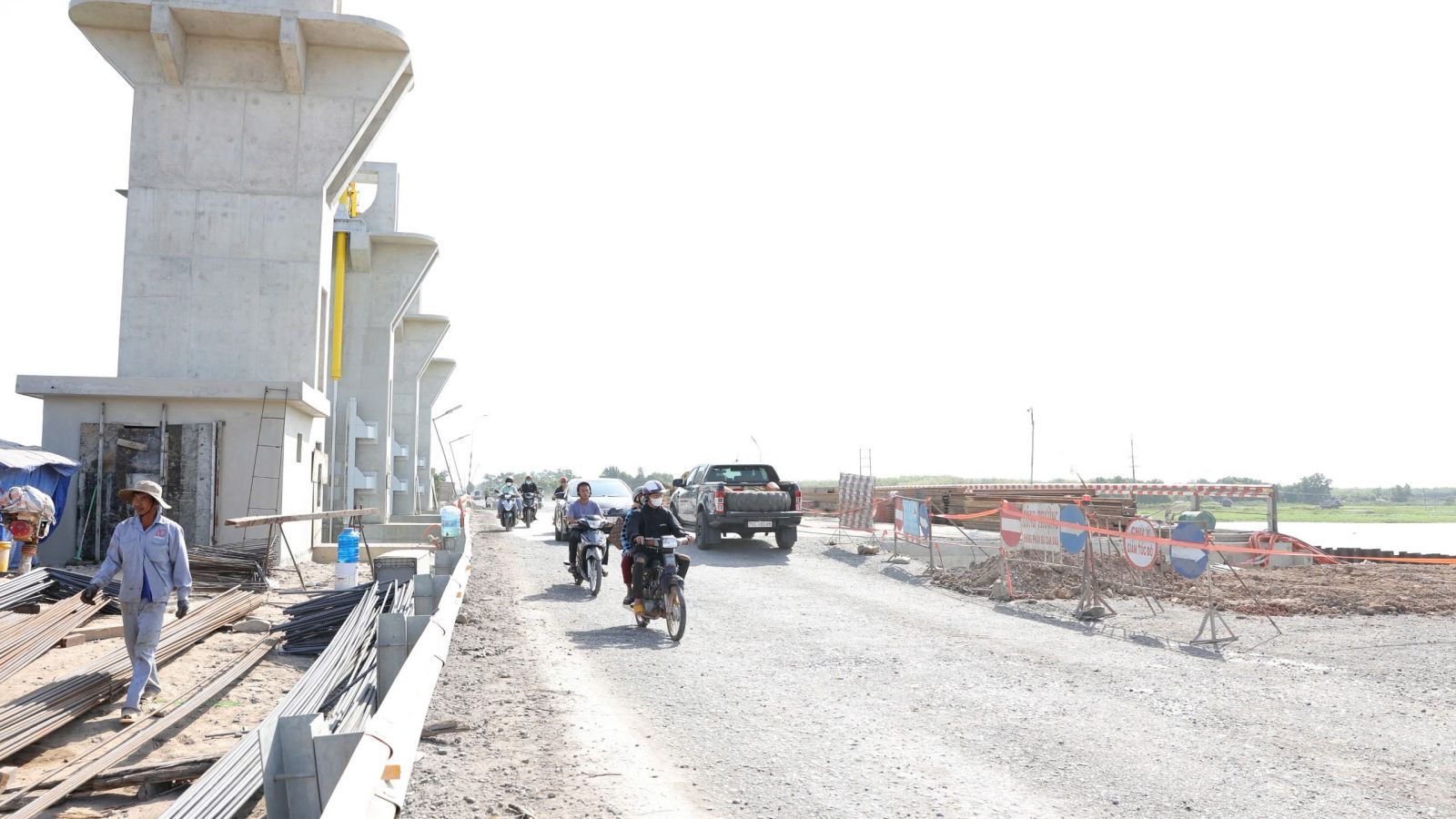

Ông Lê Hồng Nghị, cán bộ kỹ thuật của nhà thầu cho biết, hiện tại dự án đạt 80% kế hoạch về mặt hệ thống tràn xả lũ, riêng cầu giao thông và đường đã hoàn thiện. Do phải chờ lún theo kỹ thuật thiết kế, trong thời gian này đơn vị thi công tưới nước thường xuyên để hạn chế bụi, ô nhiễm môi trường đối với khối đất đắp mới hoàn thiện hai bên mang tràn.

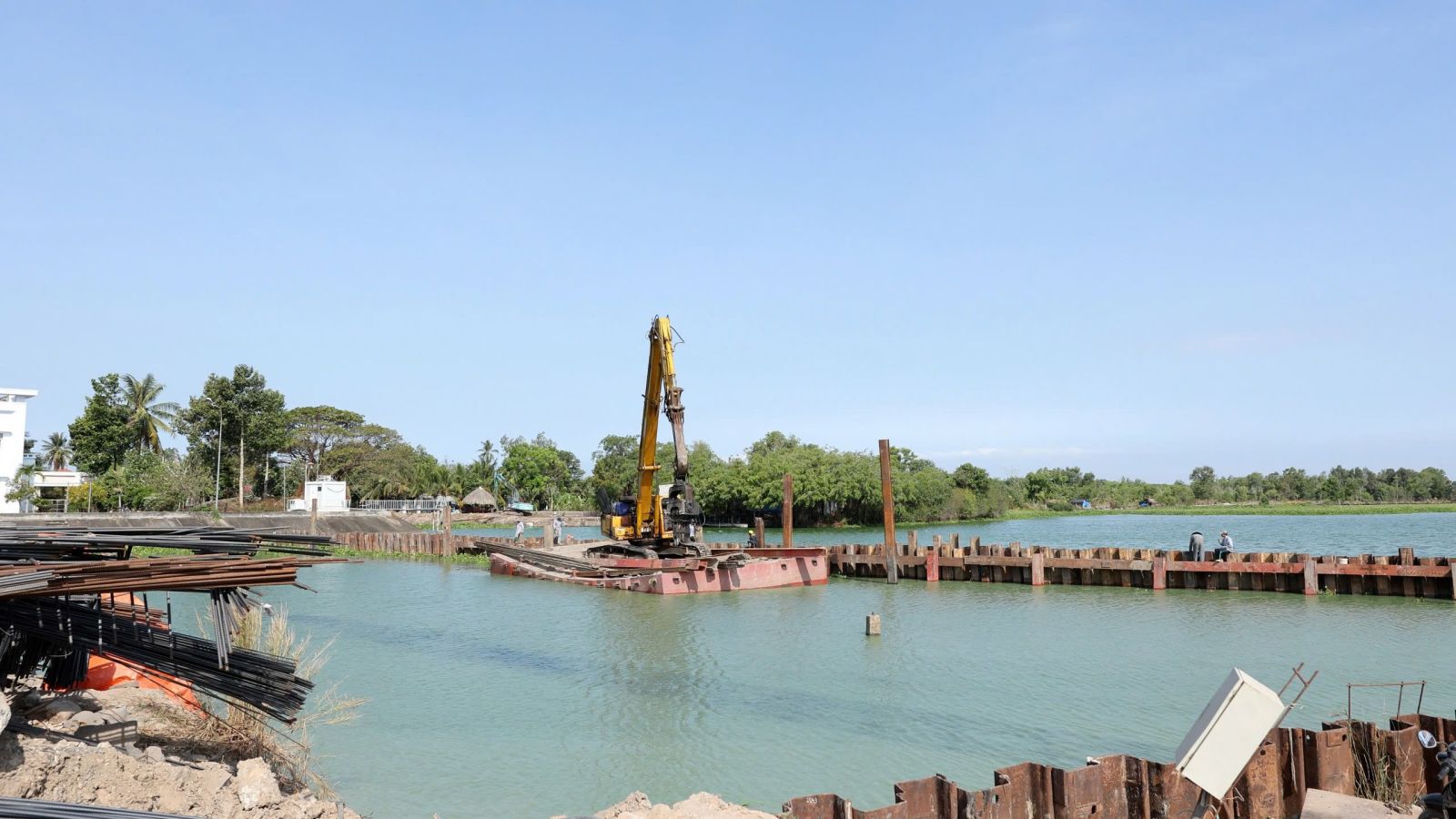

Về phần cảnh quan, đơn vị thi công triển khai đóng cừ xung quanh, dự kiến giữa tháng 4.2025, thi công phần đáy và tường khu cảnh quan. Dự kiến 15.5.2025, thi công cơ bản hoàn thiện hạng mục tràn xả lũ. Riêng hệ thống lan can của mặt đập, mặt tràn, đơn vị phấn đấu đến 30.4.2025 lắp đặt để bảo đảm an toàn giao thông, an toàn tính mạng cho người dân.
Tấn Hưng
