(BTN) - Tỉnh Tây Ninh đã đẩy mạnh thực hiện Đề án cơ cấu lại ngành nông nghiệp theo hướng nâng cao giá trị gia tăng và phát triển bền vững đến năm 2020, tầm nhìn đến năm 2030 cùng nhiều đề án quan trọng khác gắn với ngành nông nghiệp. Những năm gần đây, sản xuất nông nghiệp phát triển, các loại cây có giá trị kinh tế cao đang dần thay thế các loại cây trồng có giá trị thấp. Tuy nhiên, năng lực của các công trình thuỷ lợi vẫn chưa đáp ứng được yêu cầu phát triển. Do đó, gần đây, tỉnh đã quy hoạch xây dựng thuỷ lợi để bảo đảm yêu cầu cấp nước cho phát triển kinh tế xã hội nói chung và cho ngành nông nghiệp nói riêng.

Theo Sở Nông nghiệp và Phát triển nông thôn, trên cơ sở điều kiện tự nhiên, khí hậu, địa hình, hình thái sông ngòi, tình hình sử dụng đất; sự phân bố nguồn nước theo các lưu vực sông suối; căn cứ vào hiện trạng các công trình thuỷ lợi đã xây dựng và định hướng phát triển, tỉnh Tây Ninh phân chia thành 3 tiểu vùng:

Vùng I - Khu tưới Dầu Tiếng: Nằm giữa sông Sài Gòn và sông Vàm Cỏ Đông, bao gồm toàn bộ diện tích của Gò Dầu, Hoà Thành, TP. Tây Ninh và một phần diện tích của Trảng Bàng, Dương Minh Châu, Tân Châu, Tân Biên và Châu Thành. Vùng 1 bao gồm khu tưới hiện nay của công trình thuỷ lợi Dầu Tiếng và khu tưới Tân Biên - được tiếp nước từ công trình Phước Hoà.

Vùng II - Khu hữu sông Vàm Cỏ Đông: Nằm bên bờ hữu sông Vàm Cỏ Đông thuộc tỉnh Tây Ninh, bao gồm diện tích của toàn huyện Bến Cầu, thị xã Trảng Bàng (3 xã), huyện Châu Thành (6 xã). Sử dụng nước từ 8 trạm bơm điện và hệ thống kênh rạch tưới triều ven sông.

Vùng III - Bắc Tây Ninh: Nằm ở phía Bắc tỉnh Tây Ninh, bao gồm một phần diện tích của huyện Tân Biên và Tân Châu. Vùng III được giới hạn bởi tỉnh lộ 795 nối Tân Biên - Tân Châu và hồ Dầu Tiếng ở phía Nam, quốc lộ 22B ở phía Tây, biên giới Campuchia ở phía Bắc và ranh giới với tỉnh Bình Phước ở phía Đông. Trong vùng có công trình thuỷ lợi hồ Tha La, hồ Nước Trong và đập Suối Đục nhưng khả năng cấp tưới là rất nhỏ.

Tây Ninh có din tích t nhiên 4.041,25km2, trên 96% qu đất thun li cho phát trin cây trng các loi, t cây trng nước đến cây công nghip ngn ngày, dài ngày, cây ăn trái... S phát trin nông nghip ca tnh trong nhng năm qua luôn gn lin vi phát trin ca ngành Thu li.

Kết qu tính toán cân bng nước hin trng 2016 ca tnh Tây Ninh cho thy, tng lượng nước thiếu theo lý thuyết là 1 t 393 triu mét khối, lượng nước thiếu thc tế 1 t 847 triu mét khối (chiếm 66% tng nhu cu). Đến năm 2020, lượng nước thiếu lý thuyết là 1 t 578 triu mét khối, lượng nước thiếu thc tế 2 t 075 triu mét khối (chiếm 68% tng nhu cu). D báo đến năm 2030, lượng nước thiếu lý thuyết là 1 t 783 triu mét khối, lượng nước thiếu thc tế 2 t 395 triu mét khối (chiếm 71% tng nhu cu).

D án tưới tiêu khu vc phía Tây sông Vàm C Đông là công trình thu li cp II, có ý nghĩa đặc bit quan trng đối vi sn xut nông nghip các huyn Châu Thành, Bến Cu. Mc tiêu ca d án là cp nước tưới t chy cho din tích 16.953 ha đất nông nghip các xã phía Tây sông Vàm C Đông trên địa bàn hai huyn trên, đồng thi, cp nước cho công nghip, sinh hot và chăn nuôi vi lưu lượng 1m3/s.

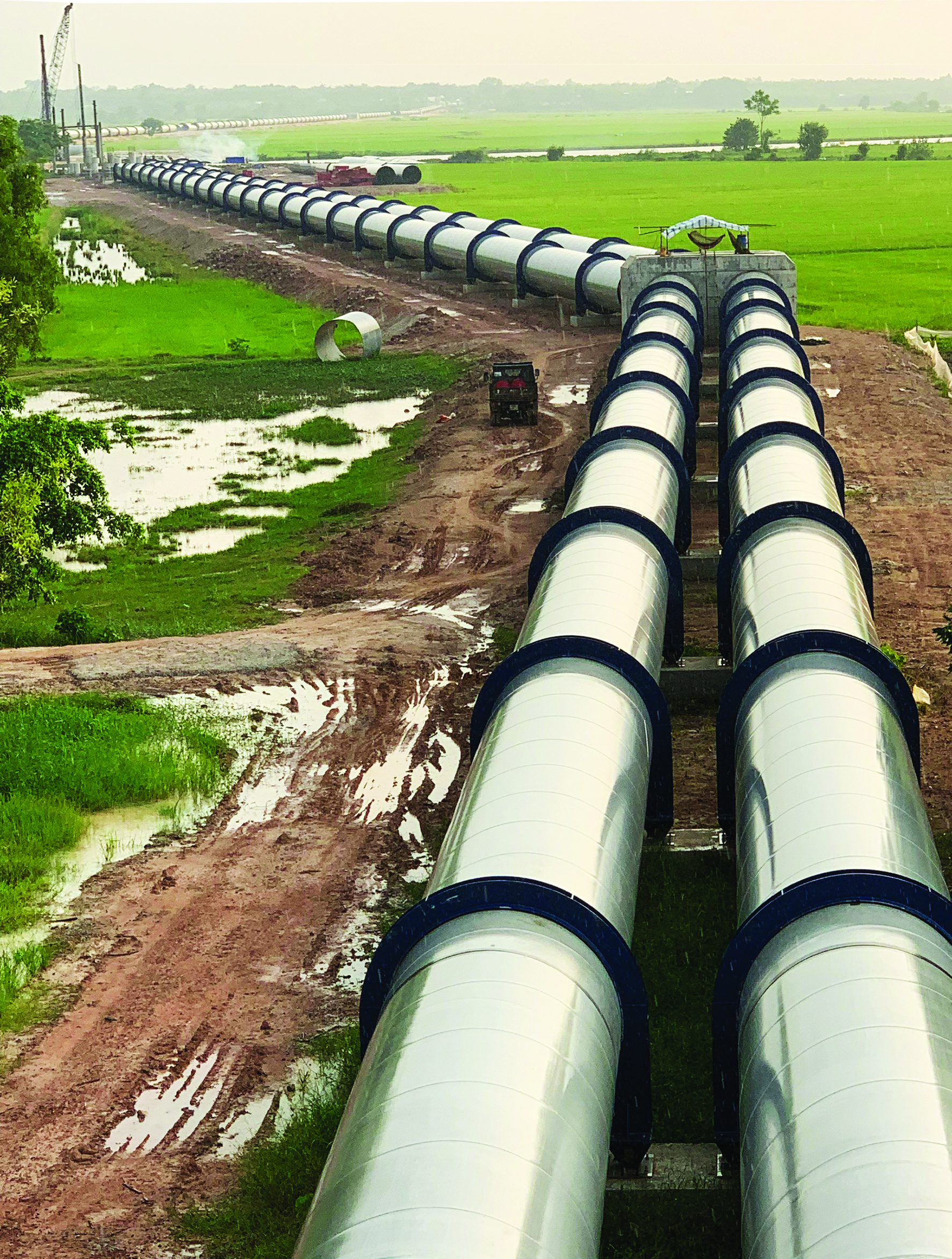

Công trình đưa nước vượt sông Vàm Cỏ Đông nhìn từ trên cao

D án đổi đời

Ông Nguyn Quc Cường Giám đốc Ban Qun lý d án ngành Nông nghip cho biết, tng mc đầu tư giai đon 1 (thc hin t năm 2018 đến năm 2022) d kiến ban đầu khong 1.147 t đồng. Tuy nhiên, do chi phí bi thường h tr tái định cư tăng cao nên có th tăng lên 1.217 t đồng. Giai đon 2 ca d án (d kiến t năm 2023 đến 2026) s cn khong 600 t đồng để bê tông hoá mt s hng mc xung yếu và h thng kênh tiêu.

Các hng mc công trình chính ca d án gm: kênh chuyn nước dài 16,67km. Trong đó, công trình vượt sông Vàm C Đông dài 2,36km, kết cu bng ng thép có đường kính 2,4m đặt trên các tr đỡ bng bê tông ct thép. Ti v trí vượt sông có khu độ thông thuyn ln hơn 30m, chiu cao tĩnh không 6m, kết cu cu máng là ng thép đặt trong kết cu giàn thép. Hai bên cu máng b trí đường giao thông cho xe thô sơ đi li phc v nhu cu giao thông ca nhân dân trong vùng và công tác qun lý vn hành.

Công trình kênh chuyn nước gm các hng mc như: cu máng, cng qua đường, cu qua kênh, cng điu tiết, cng tiêu lun, tràn bên, cng ly nước.

 Kênh tưới chính dài 29,41km, được thiết kế tưới cho vùng tưới mi nên không kết ni vào các trm bơm hin hu. Do đó, vùng tưới hin hu ca các trm bơm được đầu tư trước đây vn được gi nguyên.

Công trình trên kênh chính gm: cu máng, cng qua đường, cu qua kênh, cng điu tiết, cng tiêu lun, tràn bên, cng ly nước, tràn cui kênhRiêng h thng kênh cp 1 có tng chiu dài 71,7km.

Đây là d án cp nước tưới cho vùng tưới mi (phc v sinh hot, nông nghip và công nghip) có din tích khong 17.000 ha. Khi d án được thi công hoàn thành s chuyn đổi vùng hin hu (các xã cánh Tây sông Vàm C Đông) t thiếu nước sang s dng nước ch động; ra phèn; góp phn tích cc cho vic chuyn đổi cơ cu cây trng ca vùng d án sang hướng trng cây có hiu qu kinh tế cao, thúc đẩy kinh tế xã hi vùng d án và các vùng xung quanh phát trin.

Hin nay, thượng ngun sông Vàm C Đông phía nước bn Campuchia đã làm nhiu đập chn nước. Nước trên sông Vàm C Đông vào mùa khô rt cn kit. Trong tình hình đó, d án đưa nước tưới t chy qua sông để phc v sn xut nông nghip, công nghip càng có ý nghĩa hết sc quan trng, kp thi đáp ng nhu cu phát trin kinh tế, xã hi ca các địa phương nơi thc hin d án - ông Cường cho biết thêm.

Vi ngun nước mt bo đảm cp cho sinh hot, sn xut nông nghip, công nghip và chăn nuôi ca các khu vc dân cư trong vùng hưởng li ca d án s được nâng cao đáng k. Đời sng ca người dân được ci thin và nâng cao, góp phn n định và gi vng an ninh quc phòng vùng biên gii.

N lc khc phkhó khăn

Theo Ban Qun lý d án ngành Nông nghip, đây là d án trng đim ca tnh, có quy mô ln tri dài qua 2 huyn và nhiu xã, trong đó hng mc chính qua vùng đất trũng thp, có nn địa cht yếu, tính phc tp cao nên công tác trin khai thc hin d án gp nhiu khó khăn.

Thi gian qua, d án tưới tiêu khu vc phía Tây sông Vàm C Đông được trin khai thi công, song song với công tác gii phóng mt bng nên quá trình thi công gp khá nhiu tr ngi. Để bo đảm tiến độ d án theo yêu cu ca Ban Qun lý, nhà thu phi thi công trước nhng hng mc có mt bng (các v trí cng qua đường, cng tiêu và mt s v trí đã được các t chc, cá nhân bàn giao mt bng trước). Do đó, vic trin khai thi công theo tuyến b gián đon. Vic di chuyn thiết b, máy móc, lán tri, nhân s gp nhiu khó khăn.

Khó khăn ln nht hin nay là công tác gii phóng mt bng. Dù được trin khai thc hin t quý II năm 2018 nhưng đến cui năm 2020, d án ch thc hin được 10/14 gói thu bàn giao mt bng; 2/14 gói thu đang được trin khai chi tr tin bi thường, còn li 2 gói thu đang được điu tra kho sát giá bi thường.

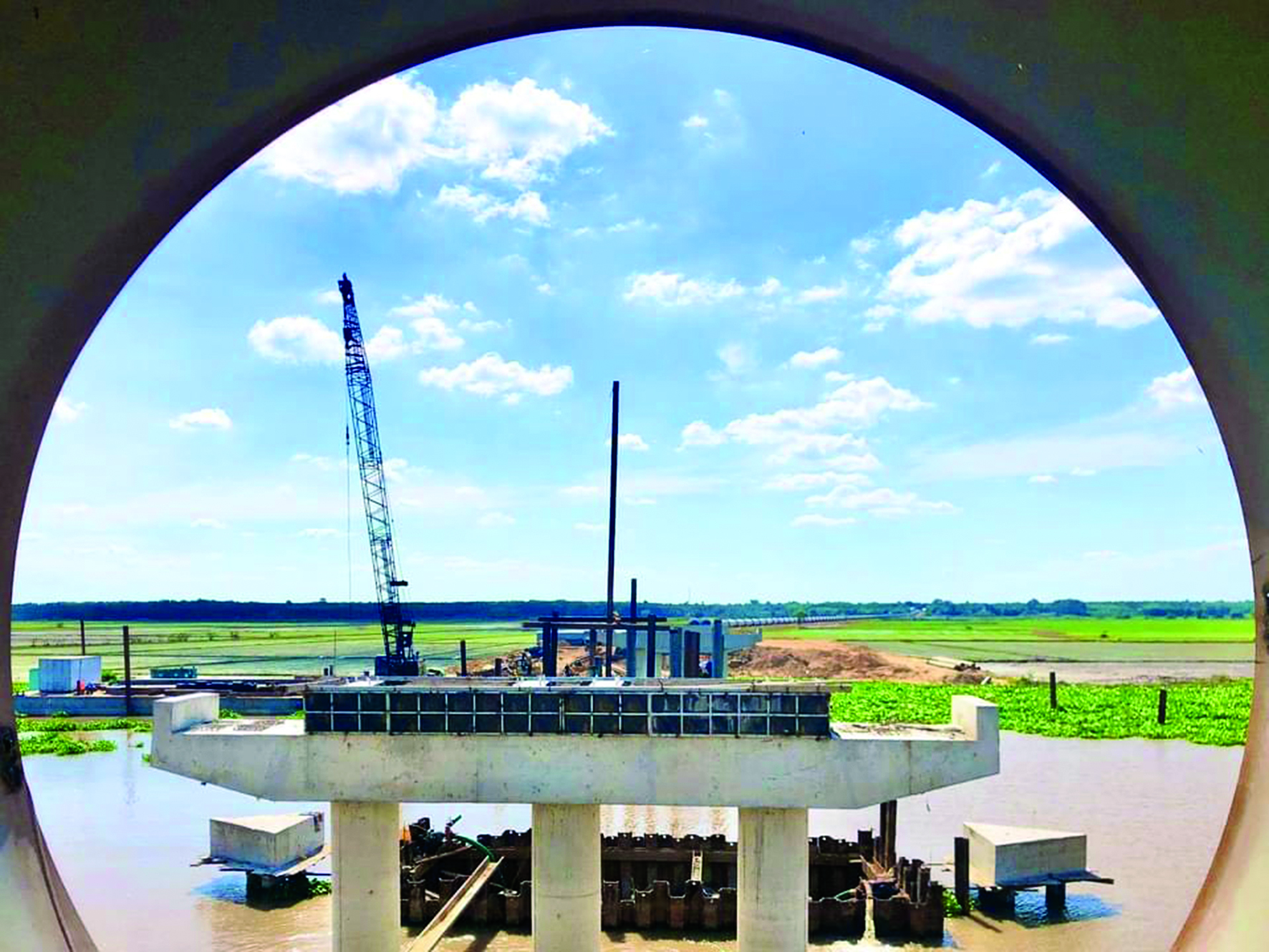

Thi công công trình đưa nước vượt sông

Trước đây, do ngun vn hn hp nên d án ch được bê tông hoá kênh đến xã Ho Đước (phn hng mc công trình trước khi đến v trí công trình vượt sông Vàm C Đông). Phn còn li (gm 4km kênh chuyn nước, tuyến kênh chính và toàn b các tuyến kênh cp 1) được làm bng kênh đất. Để phát huy tt hiu qu d án, tránh b xói l, gim chi phí duy tu bo dưỡng trong quá trình vn hành, Ban Qun lý d án đã đề xut và được ch đầu tư chp thun trình cp thm quyn thc hin bê tông hoá d án giai đon 2.

Dù vy, đến cui năm 2020, v tng th, tiến độ thi công các gói thu đã bàn giao mt bng cơ bn bo đảm tiến độ, toàn b d án đạt khong 75% khi lượng. Mt bng các tuyến kênh cp 1 mi bàn giao được 20%. Ban Qun lý cho biết đang c gng phi hp vi các huyn để đến tháng 3.2021 s bàn giao toàn b mt bng kênh cp 1.

Do công tác gii phóng mt bng chưa hoàn thành, nên đến cui năm 2021 s thi công hoàn thành 2 hng mc chính là kênh chuyn nước và kênh chính. Riêng hng mc kênh cp 1 s được thi công hoàn thành vào năm 2022.

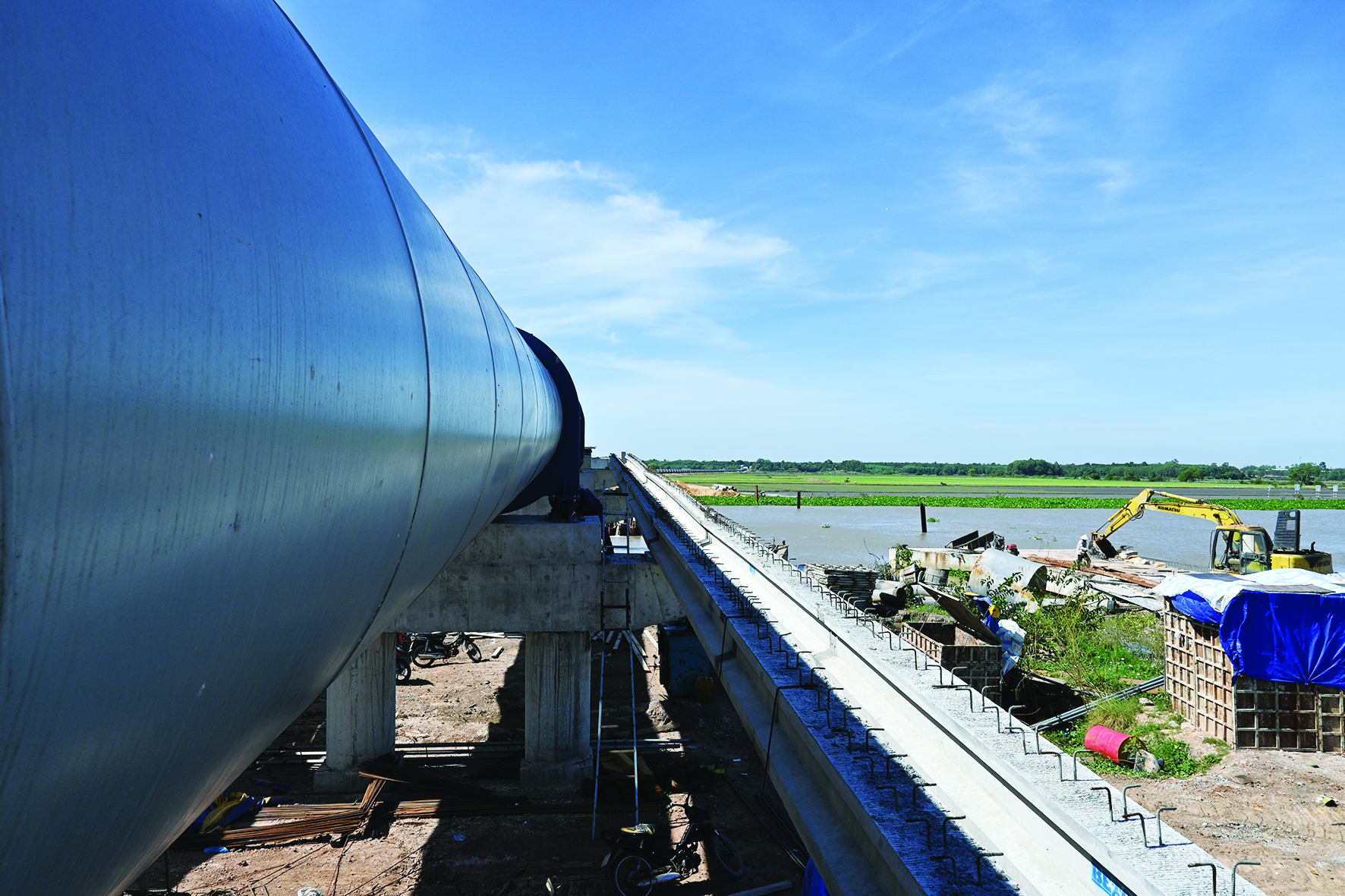

Công trình “cõng” nước qua sông

Do đây là d án vi quy mô kênh, cu máng, công trình vượt sông có kích thước ln và dài, tính phc tp cao nên công tác trin khai thc hin d án gp nhiu khó khăn. Tuy nhiên, vn đề v cht lượng đã được Ban Qun lý d án kim soát cht ch. Khi có thay đổi v địa hình, địa cht, Ban Qun lý d án đã kp thi phi hp vi các đơn v liên quan như S Nông nghip và Phát trin nông thôn, đơn v tư vn thiết kế, tư vn thm tra để x, điu chnh phù hp nhm bo đảm tiến độ d án.

Bên cnh đó, trong quá trình thi công, có thi đim ngun vt liu cát khan hiếm, cht lượng không n định làm nh hưởng phn nào đến cht lượng, tiến độ d án. Tuy nhiên, vn đề này được các cán b giám sát ca Ban Qun lý kim soát cht ch và kp thi xđúng quy định- ông Cường chia s.

D kiến, khi tuyến kênh chuyn nước được thi công hoàn thành, cơ quan có thm quyn s bàn giao cho đơn v qun lý, khai thác vn hành. C th, các gói thu s 7, 8, 9 d kiến bàn giao cho đơn v qun lý, khai thác vn hành trong quý I năm 2021.

Hin nay, các tuyến kênh nhánh va được thc hin công tác gii phóng mt bng, va trin khai thi công. D kiến đến cui năm 2021, Ban Qun lý d án s trin khai thi công phn kênh chính và 3 gói thu kênh nhánh, còn li 2 gói thu kênh nhánh đang thc hin công tác gii phóng mt bng, s hoàn thành trong năm 2022.
